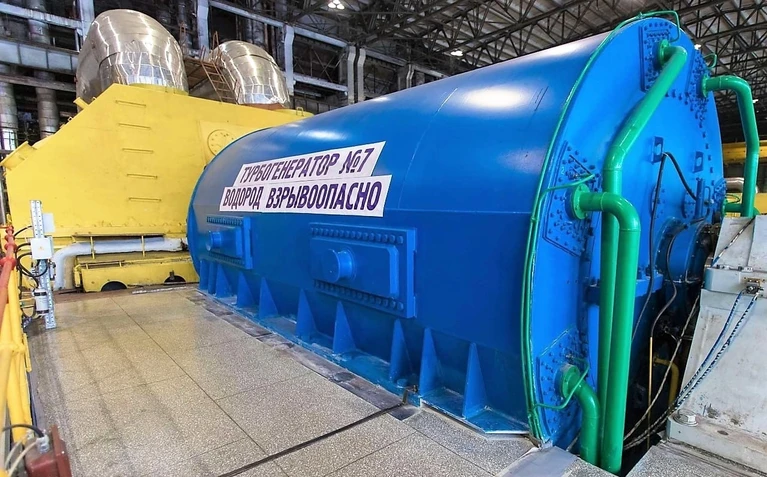

На аппаратном совещании директор филиала СГК в Кузбассе Антон Баев сообщил, что к настоящему моменту полностью завершен первый этап модернизации Томь-Усинской ГРЭС, а на энергоблоке № 7 закончены испытания нового оборудования, сейчас строятся три градирни. В проект уже инвестировано 4,1 миллиарда рублей.
- Поставили все российское оборудование: реконструировали котел, заменили генератор. Еще осталось сделать 3 блока по 200 МВт каждый. Также мы рассматриваем еще один проект вместе с СГК - связать энергомостом Томь-Усинскую ГРЭС и Новокузнецк, чтобы подавать тепло в город напрямую с этой электростанции, - заявил губернатор Сергей Цивилев.
В свою очередь, Антон Баев отметил, что эксперты СГК уже начали изучать геологию и геодезию местности для строительства теплопровода на 28 километров.
Кроме того, главам муниципалитетов и Министерству жилищно-коммунального и дорожного комплекса дано поручение по разработке долгосрочной программы модернизации тепловых сетей, в которых предусмотрена подземная прокладка коммуникаций.
